K-BEST 연구단은 「미활용 자원 기반 바이오매스 플랜트 실증 기술개발」의 과제를 진행함으로써 베트남의 특성과 수요 기반 맞춤형 바이오매스 플랜트 건설과 운영비 절감, 원격 모니터링 및 유지관리를 위한 스마트 통합운영관리시스템, 그리고 해외 현지에서의 원활한 사업추진을 위한 사업화지원 솔루션을 패키지화한 한국형 전주기 실증 플랫폼 구축을 목표로 하고 있는 연구단입니다.
- 연구개발과제명 : 미활용 자원 기반 바이오매스 플랜트 실증 기술개발
- 목표
(구성1) 베트남의 특성과 수요에 기반한 맞춤형 미활용 재생연료 모듈화 플랜트 건설과 운영
(구성2) 원격 모니터링 및 유지관리를 위한 스마트 통합운영관리시스템 구축
(구성3) 해외사업의 원활한 추진을 위한 사업화지원 솔루션 개발
(총괄) 맞춤형 EPC+스마트 O&M+사업화지원솔루션 패키지화 및 한국형 미활용 재생연료 모듈화 플랜트 개발
- 실증부지 : 떠이닌시(호치민 북서쪽) TTCS 사탕수수 가공공장(민간, MOU체결)
- 설비규모
(1) 전력 1MW
(2) 연료건조 121톤/일, 반탄화로 75.6톤/일, 연소보일러 35톤/일
(3) 반탄화 연료 저위발열량(LHV) 4,800kcal/kg
- 총사업비 : 280억원(정부 233억원, 민간 47억원)
- 연구기간 : 2021. 4 ~ 2026. 12 (5년 9개월)
● 바이오매스(바가스) 6MWth급 삼중열병합발전 실증 플랜트
- 현지 최적화 공정 구성 및 모듈화 실증을 통한 해외 플랜트 건설 경험을 축적하고 있음
- 연료 반탄화 부분과 발전 부분을 개별 구동할 수 있도록 설계하여, 상황에 맞는 최적 운용 가능

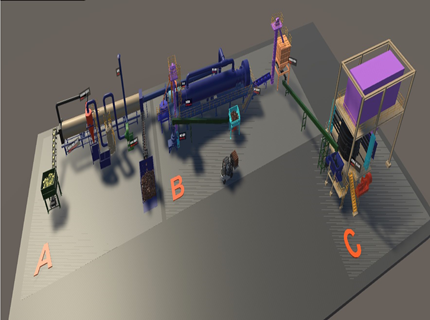

● 디지털 트윈을 통한 삼중열병합발전 실증 플랜트 구축
- 해외 현지에서 운영되는 공간적 문제점을 극복하기 위하여 실증 플랜트 디지털 트윈 구축
- 운영상의 문제점 파악 및 운전 최적화 제안 가능하도록 설계 중
- 실제 활용 경험 확보 및 문제점 파악
● 홈페이지를 통한 정보 공유 및 연구단 홍보
- 홈페이지를 활용하여 최신 정보 및 유용한 정보 공유
- 연구단 홍보를 위하여 구축 및 운영
